裝修透天宅,裝修項目如下:
一、2樓周邊外圍陽台約6坪前頂樓約7坪
後頂樓約3坪施作暗式pu聚氨酯防水工
程共約16坪後頂樓施作須搭鷹架出入
1.地面打除至結構層牆面打除高約10cm
2.素地清潔,打除廢棄物裝袋清除搬運及進料
3.防水施作採用聚胺脂PU防水材(具有耐震、
耐壓、抗酸鹼特性)施作工法
a.以毛刷均勻塗佈打底油
b.以鋸齒狀鏝刀刮塗佈使其均勻平坦厚度
約3m/m
c.待隔日再施作第二道PU使其總厚度有
5 m/m厚
d.水泥沙漿打底整平

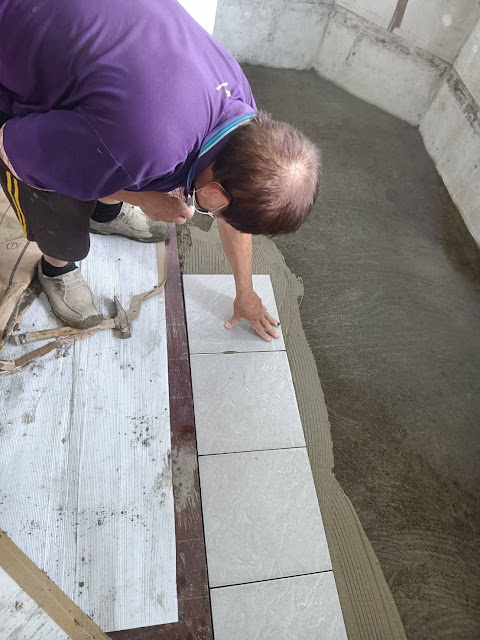

4.貼地磚20*20抹縫完成
5.後面頂樓施作搭鷹架
二、2樓周邊外圍陽台女兒牆處裂縫約5米
及靠前馬路2樓有冷氣口牆面約3米長裂
縫+冷氣主機旁約2米裂縫及前頂樓女兒
牆2次縫處約10米會滲水以高壓灌注止
水共約20米需吊車作業
1.施作區地面PP板保護周邊傢俱防塵套保護
2.於裂縫處平均10~15㎝鑽孔埋針
3.埋針處施以高奈米PU發泡劑高壓灌注止水
4.拔針後溢出發泡劑清除水泥砂漿孔洞補平
6.高樓女兒牆處須吊車作業約2天
三、壁癌處理泥作防水修繕工程-神明廳周邊牆面
+4樓神明廳造景牆及走道造景牆全數
壁癌+整棟其他大小不的壁癌共約10坪,
A、壁癌處理
1.施工區域地面三合板保護,傢具養生膠帶
防塵套保護
2.壁癌處打除至磚牆
3.打除的工程廢棄物清除搬運及工程進料
4.孔洞整平以利防水施作
5.防水施作採用彈力泥防水材一底二塗佈
6.水泥砂漿打底整平後粉光(西阿也)
7 外牆冷氣主機處施做完貼2丁掛
B、粉刷工程
1.待5~7天牆面自然乾裂後再批土1~2次
2.新牆全面批土2-3次
3.粉刷施作採用百合白或白色水泥漆
2~3次粉刷完成
PS.水泥漆粉刷後會有色差
色差原因1.不同廠牌2.新舊漆
PS1.粉刷完後多少還會出現髮絲的裂痕
PS2.施作完畢開立防水保固書2年
PS3.其他未盡事宜再討論研究
C、2樓前花園靠屋內階梯處L周邊3塊磁磚
階梯處1塊磁磚打除後做PU聚氨酯防水
公法同上施作完泥作貼磚復原
PS.施作前提供磁磚顏色挑選
四、2樓外牆與3樓交接處及靠前花園天花板側牆空殼
1.施作區為隔壁採光罩處以3合板保護
2.鬆散空殼處敲除後牆面整平
3.貼23*5二丁掛磁磚抹縫完成
PS.該磁磚白色有施做完會有新舊色差
PS.2樓白鐵雨遮與隔壁講好尺寸有施做再請
鐵工來丈量及修馬達2樓側門確定在報價
五、後面2樓與隔壁交接處牆面到2樓地面及
牆角處防水施作優耐漆
1.施作區域以甲苯或高壓噴洗機清洗後
2.優耐漆塗抹2道
六、三樓熱水管漏水明管修繕工程-
以4分壓接被覆白鐵管為主材明管施作以
單位計價,衛浴二間2單位1單位9000
1.先水管測壓檢測確定為熱水管漏水
2.線路規劃
3.行逕處牆壁引洞以天花板為行逕路線以
垂直或水平走邊邊角角
4.配管壓接聯結管線固定孔洞以水性白色
七、2樓前花園頂琉璃瓦與牆接觸有裂縫泥做導角後再擦水性PU白色
1.施作區搭鷹架
2.樹酯打底後泥做導角
3.待乾後施作水性PU白色2道
八、3.&4.樓裝設新熱水器
1.全鑫牌 20加侖 直掛式 儲熱電熱水器
可調溫節能熱水器 CK-A20E
2.配置220V無融絲及漏電斷路器外加電箱
九、頂樓琉璃瓦側邊已鬆脫滑動需吊車吊掛
人員施作將瓦復原至原位後側邊及交疊
處施打透明施力康固定採用自攻螺絲鎖需吊車作業
十、神明廳外牆處牆角高壓灌注外牆防水優耐漆施作工法
同上需吊車作業
十一、磁磚修補頂樓刷白兩側

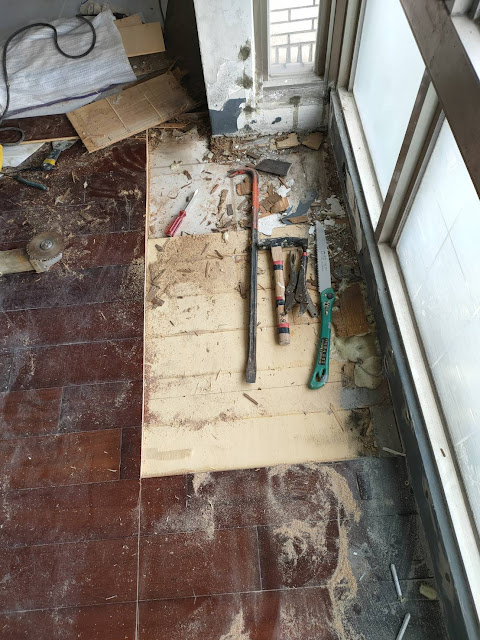

十二、神明廳木地板修貼
