2021年6月2日 星期三

空屋裝修統包

 5樓+頂加空屋全屋裝修統包施工項目


一 、壁癌處理:5樓+6樓多處壁癌面積大小不一共約12坪
A、 壁癌處理
1. 施工區域地面三合板保護,傢具養生膠帶 防塵套保護
2. 壁癌處打除至磚牆
3. 打除的工程廢棄物清除搬運及工程進料
4. 孔洞整平以利防水施作
5. 防水施作採用彈力泥防水材一底二塗佈
6. 水泥砂漿打底整平後粉光(西阿也)








B、 粉刷工程
1. 待5~7天牆面自然乾裂後再批土1~2次
2. 粉刷施作採用虹牌百合白或白色水泥漆 2~3次粉刷完成
 PS. 水泥漆粉刷後會有色差 色差原因1.不同廠牌2.新舊漆






二 、5樓+頂加外牆防水2樓面積約30坪

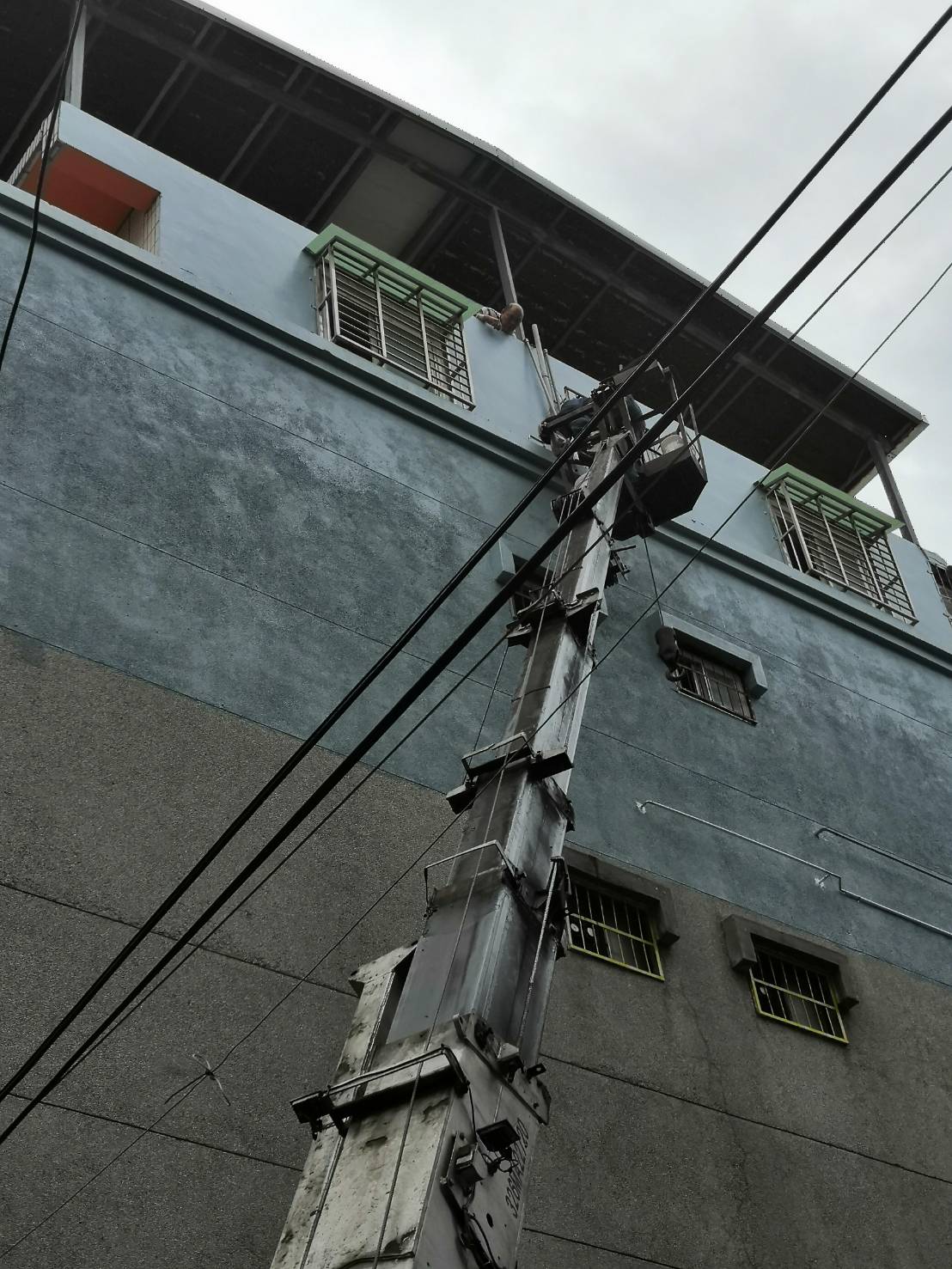

1 以吊車吊掛方式作業
2 防水施作水性PU顏色灰色
 a.以高壓噴洗機清洗粉塵、汙漬、青苔、 鬆散處敲除
 b.防水施作採用水性PU灰色,先樹脂打 底後,
    水性PU塗佈二道








三、 天花板多處銹爆修繕處理
1. 鏽爆鬆散處敲除至鋼筋外露及垃圾清運
2. 裸露鋼筋以銹轉換劑環氧處理除銹
3. 塗刷防銹紅丹漆
4. 鏽爆過深超過5cm約15~20公分平方米打 壁虎或自攻螺絲以增加泥作抓力
5. 以純水泥+輕質沙補鏽爆處(增加結構 強度補強)分多次填補整平粉光完成
6. 待5~7日再批土粉刷




























四、 5樓廚房旁房間天花板斑駁處理
1 斑駁處刮除後上強效防水材鎖漏隙(西德進口)塗抹2道
2 批土多次後粉刷水泥漆多次

五、5樓+頂加冷熱水管全部更新-暗管打溝配管泥作補平貼磁磚

1.冷水管可由水塔處走明管至頂加及5樓 外牆處(吊車做外牆可一並施作明管)到浴室內直接明管施作+廚房明管施作














六、 5樓電線舊換新開關插座更新 1. 全間抽換線 2. 烤漆開關箱更新直立式 3. 無融絲開關配置更新 4. 開關插座全間更新新光大面板系列 5. 拉冷氣電源線4座



七、頂加電線舊換新開關插座更新
1. 全間抽換線
2. 烤漆開關箱更新直立式
3. 無融絲開關配置更新
4. 開關插座全間更新新光大面板系列
5. 頂加冷氣電源線1座

八、追加其他項目:
1.安裝燈具小盞6盞、大盞5盞、電鈴1個、

2 主臥浴室天花板更新重訂角料及PVC板





3 追加後陽台熱水管改高壓接管





4 追加頂加頂樓靠後陽台處排水口防水施作及洩水
  施作面積約50*50cm



5.1/28追加加壓馬達4/1木川110v





八、 全屋油漆5樓+頂加油漆工程
